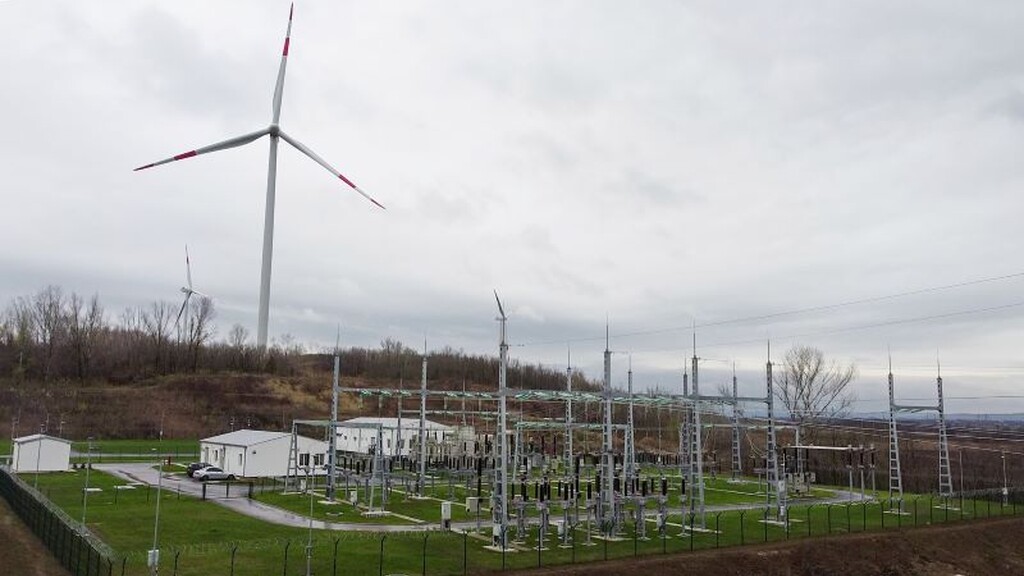

Izgradnja vetroparka „Kostolac“ je završena i prvi vetropark „Elektroprivrede Srbije“ proizveo je prve megavat-sate. Po dobijanju rešenja o priključenju na prenosni sistem pušten je napon u trafostanici i četiri strujna kruga, a zatim su se zavrtele elise vetrogeneratora 1. Time je počeo probni rad novog proizvodnog kapaciteta.

– Ovo je istorijski trenutak za EPS i osim energije iz vode, uglja i Sunca, sada na mreži imamo i prvu energiju iz našeg vetroparka u Kostolcu. To je 66 megavata nove snage i veliki korak ka povećanju udela obnovljive energije i ka održivom energetskom razvoju ne samo EPS, već celokupne srpske energetike – rekao je Dušan Živković, generalni direktor EPS.

VE Kostolac Poceo probni rad

On je istakao da je vetropark u Kostolcu samo početak daljeg intenzivnog razvoja novih zelenih kapaciteta u okviru EPS, te da je veoma značajno što je izgrađen na starog rudarskog odlagališta i što je taj prostor dobio sasvim novu, održivu namenu.

– Izgradnja vetroparka bila je i veliki izazov, ali i prava prilika da zajednički iskusni inženjeri i mlade, nove snage u EPS steknu nova znanja i iskustva za buduće projekte – naglasio je Živković.

U toku je energizacija i ostalih vetrogeneratora VE „Kostolac“ na lokacijama Drmno, Petka, Ćirikovac i Klenovnik. Planirana godišnja proizvodnja je 187 miliona kilovat- časova godišnje, što je dovolјno za snabdevanje zelenom električnom energijom oko 30.000 domaćinstava.

Projekat se finansira iz kredita nemačke razvojne banke KfW u vrednosti od 110 miliona evra, bespovratna sredstva Evropske unije, odnosno Investicionog okvira za Zapadni Balkan (WBIF) iznose 30 miliona evra, dok je deo sredstava obezbedio EPS.
